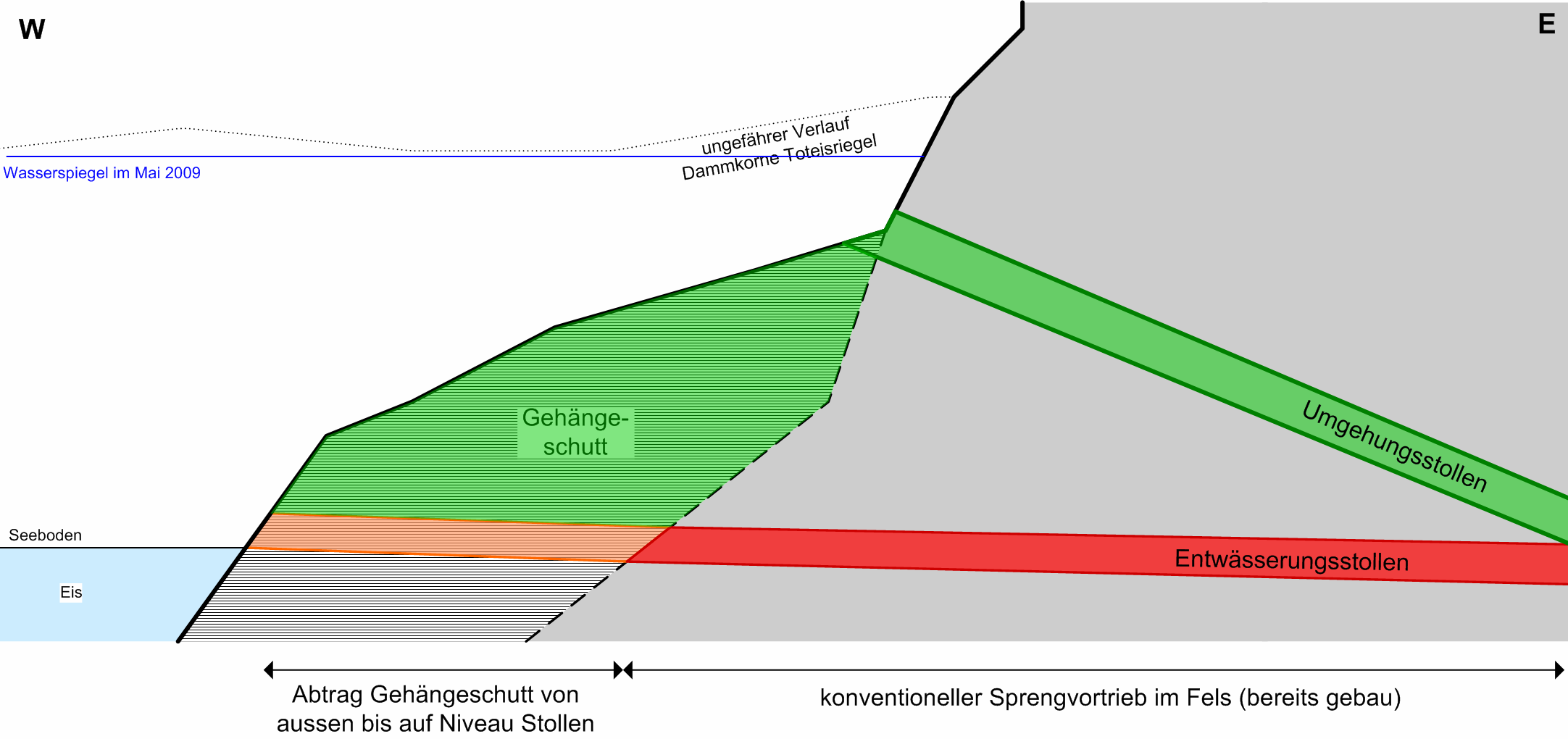

Anschliessend können schwere Baumaschinen durch diesen Umgehungsstollen hinauffahren und von aussen das Lockermaterial abtragen. Damit wird eine Verbindung zwischen Seebecken und eigentlichem Entwässerungsstollen erreicht. Der Umgehungsstollen liegt zu hoch, um Wasser abzuführen und wird deshalb nach dem Bau nicht mehr benötigt.
Der Bau des Umgehungsstollens dauert voraussichtlich 3 Wochen. Der Abtrag von Lockermaterial dauert ebenfalls mehrere Wochen. Diese Arbeiten werden aus Sicherheitsgründen nur bei schönem Wetter stattfinden. Falls keine längere Schlechtwetterphase eintritt, sollte die Verbindung des Entwässerungsstollens mit dem Seebecken Ende Oktober erfolgen.
Der See befindet sich momentan auf einem tiefen Niveau, wo nicht zu befürchten ist, dass ein Wassereinbruch in den Stollen erfolgt. Einzig starke Niederschläge könnten den See im Herbst noch zum Ansteigen bringen. Da solche Wettersituationen jedoch voraussehbar sind, können frühzeitig präventive Massnahmen ergriffen werden.
|
|
|
|
|
|
| |
